案例业绩电厂运维长海电厂关于解决燃气管道阴极保护电流不达标整改项目

长海电厂关于解决燃气管道阴极保护电流不达标整改项目

2026年06月23日

施工方案:通电点安装+深井阳极的施工+镁牺牲阳极施工+阴保电缆的连接及敷设+恒电位仪安装+恒电位仪调试及线路测试+完工检测

施工结论:经现场全面检测,管道通电电位、瞬时断电电位均符合GB/T21448-2017《埋地钢质管道阴极保护技术规范》要求;通过连续24小时数据监测,管道杂散电流干扰水平在允许范围内,无明显交流/直流干扰影响,保护电位运行稳定。

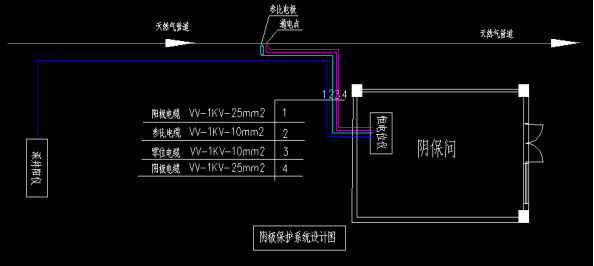

阴极保护系统图

阴保系统设施图

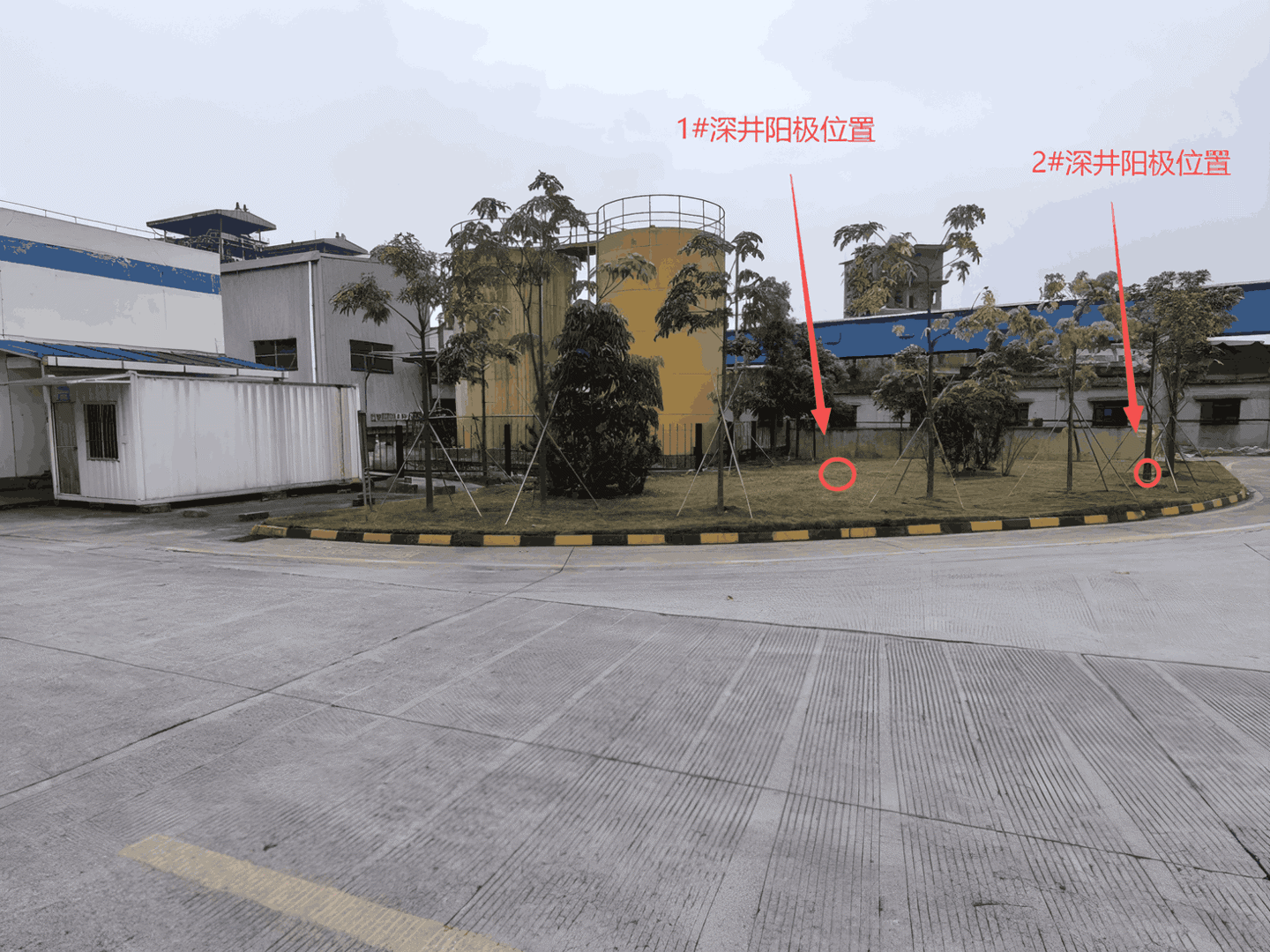

阳极地床安装图

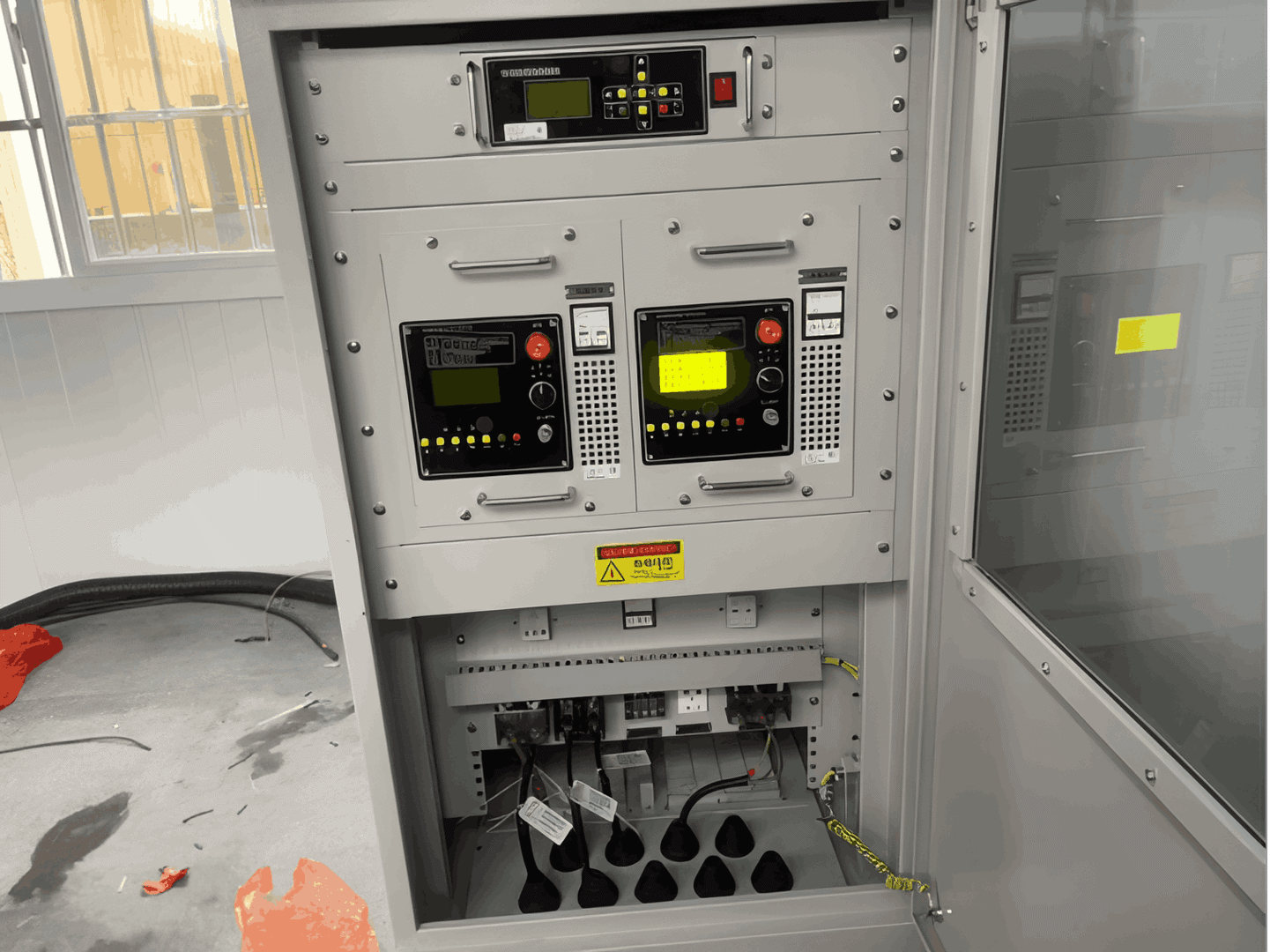

恒电位仪安装

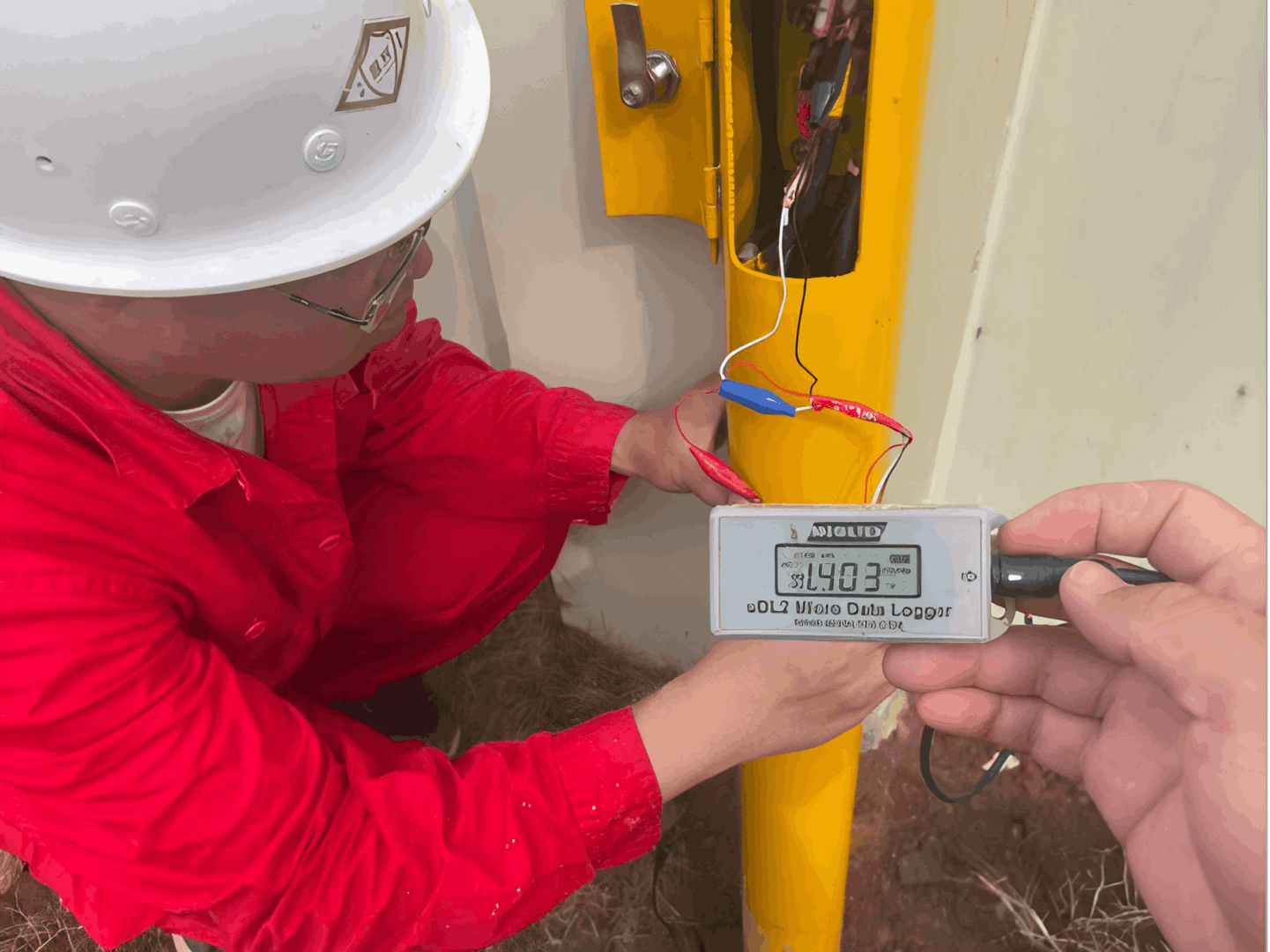

数据记录仪安装

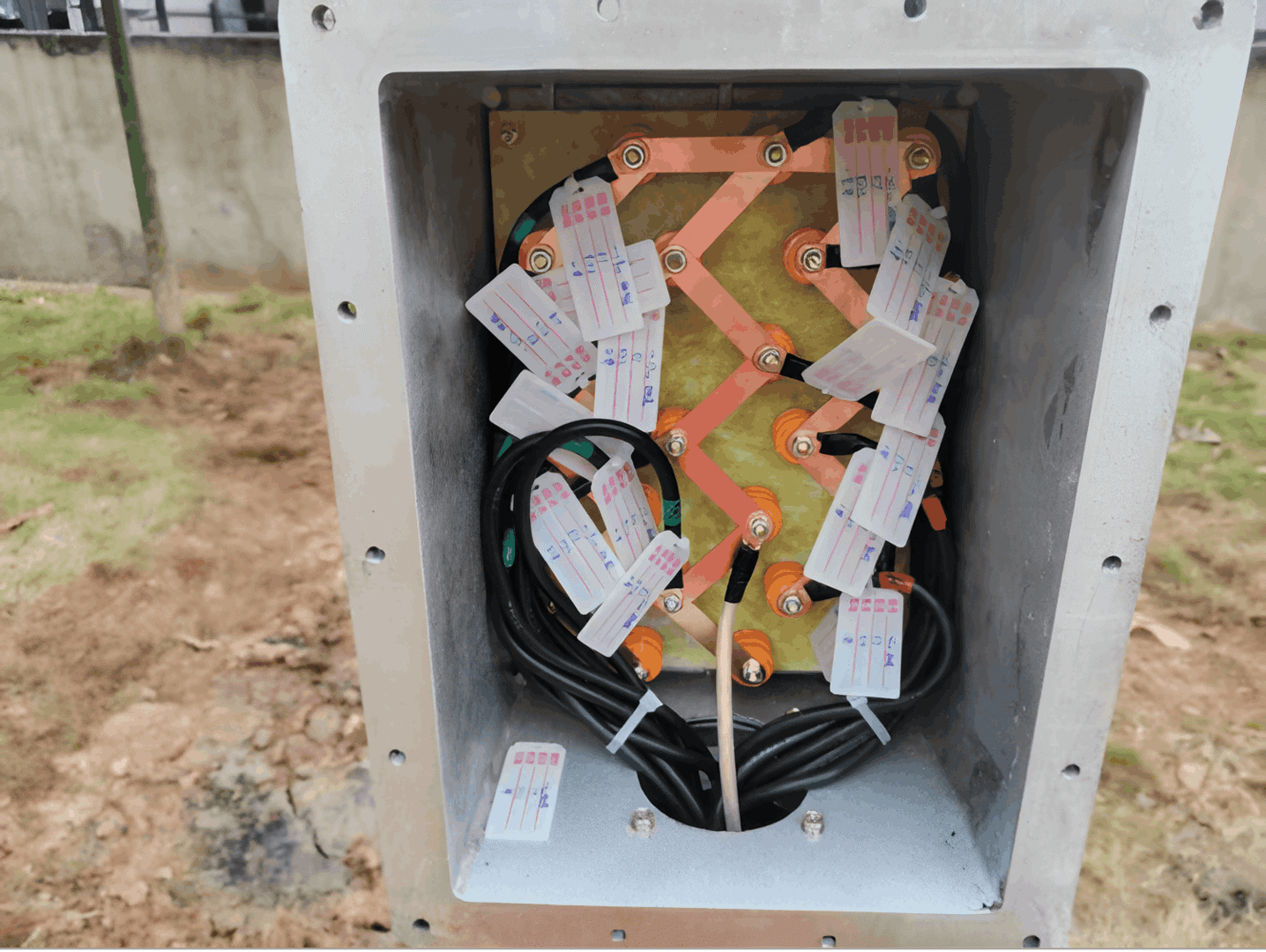

阳极接线箱内部接下图
阴极保护系统图
阴保系统设施图
阳极地床安装图
恒电位仪安装
数据记录仪安装
阳极接线箱内部接下图

项目介绍

佛山长海电厂埋地管道采用的是牺牲阳极阴极保护,针对前期阴保测试结果,长海电厂内外部分埋地管道阴保处于欠保护状态无法满足阴保有效性指标。根据管道实际情况,目前已采取增设强制电流阴极保护系统进行改造施工,厂内外所有埋地管道已满足阴保有效性指标。

本项目阴极保护强制电流系统(阴保站)已按施工规范合同要求全部施工完成,各项设备安装、电气接线、系统调试、性能检测及场地恢复工作均已实施到位。

为全面反映工程实施全过程、明确施工质量与系统运行状态,满足竣工验收、移交运维及归档管理要求,我方严格按照国家及行业竣工资料编制标准、业主档案管理规定,对施工全过程资料进行系统收集、规范整理、统一编制,形成完整的竣工资料体系,确保资料真实、准确、完整、可追溯,为工程竣工验收、投产运行及后期维护提供完整依据。

本项目新建强制电流阴极保护站(阴保站)已按设计文件及施工规范全部施工、安装、调试完毕。

经现场全面检测,管道通电电位、瞬时断电电位均符合GB/T21448-2017《埋地钢质管道阴极保护技术规范》要求;通过连续24小时数据监测,管道杂散电流干扰水平在允许范围内,无明显交流/直流干扰影响,保护电位运行稳定。

检测结果表明:阴保站系统运行可靠、参数设置合理、保护效果达标,管道全线实现有效阴极保护,满足工程竣工及投运条件。

  • 项目名称
    长海电厂关于解决燃气管道阴极保护电流不达标整改项目
  • 安装时间
    2026年04月21日至2026年05月11日
  • 项目地址
    广东省佛山市
